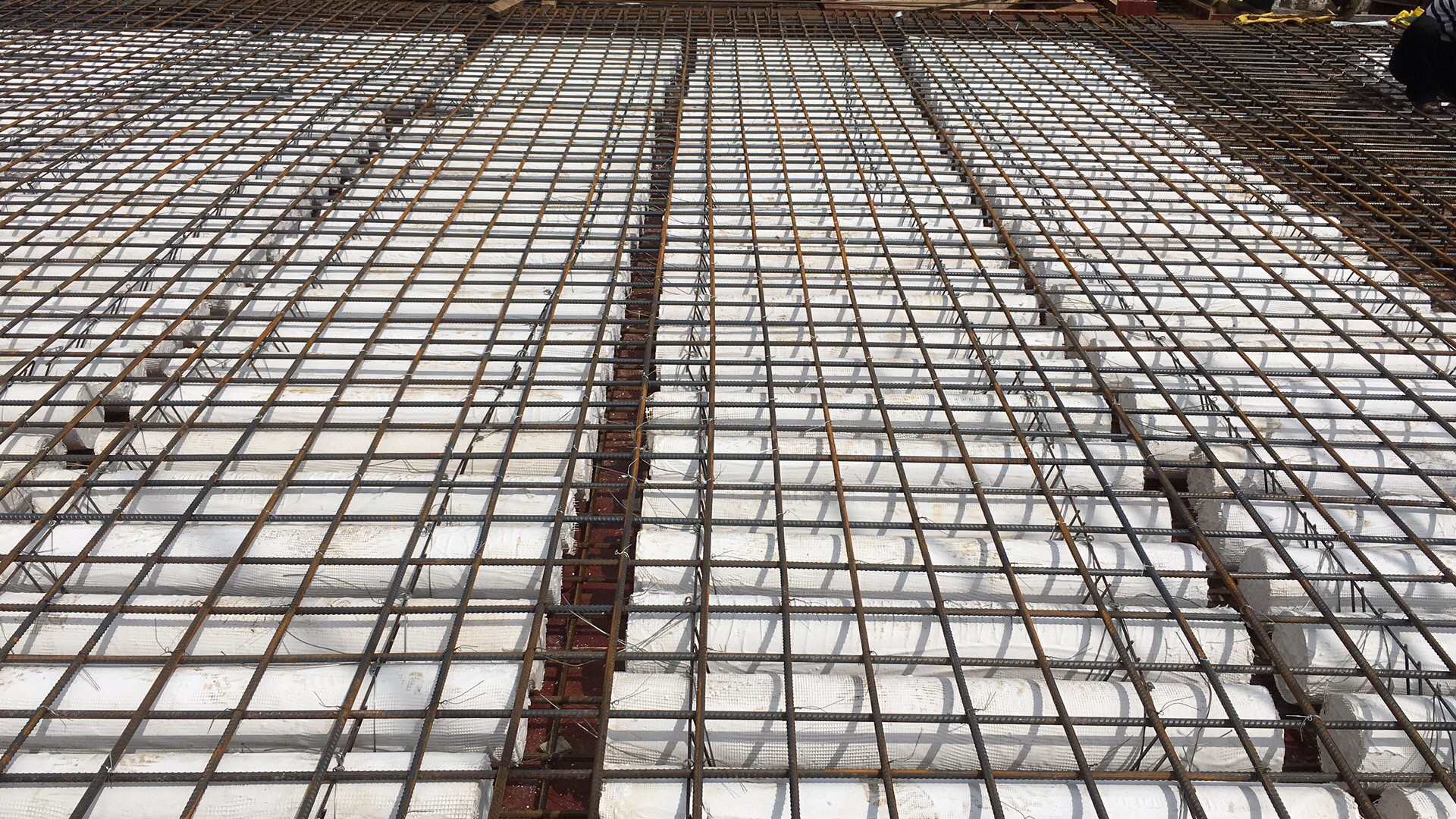

第四代免填縫模殼特點展示
新結構改進型模殼:
使用的是原料顆粒壓制而成,收口部位加強設計使產品強度、韌性更好;周轉次數大幅增加、模殼破損率更?。刂圃?%以內)。
模殼施工更快捷:
傳統模殼法蘭邊厚度3cm,模殼根據圖紙定位要求固定后,模殼之間的法蘭高度還需要填補起來,法蘭以上才是梁的截面,目前通常處理措施,用竹膠板、擠塑板或廢舊木板等材料填充,再貼膠布或網格布才完成模板所有工序。
第四代免填縫模殼法蘭邊厚度由目前3cm減小至1cm以內,且是弧狀收邊,自然與下層支撐體系貼合,釘上釘子即完成了所有模板工程;
人工材料費用極大節?。?br/>
以一個工作面作直觀對比:
地庫一個標準工作面約1200平米左右(按后澆帶30~40m一道約4個8米跨*5個8米面積);
模殼數量約1200*0.65=780個;
免填縫模殼與傳統填縫模殼優勢分析
安裝環節-傳統模殼更繁雜
四人一組從模殼吊裝到鋪裝及完成填縫..能鋪設270~280個
(根據專業模殼安裝拆卸班組提供數據)
因此完成模殼的鋪設需要時間是3天時間
產生的人工費用:4*400*3=4800元
填縫輔料費用:
.便宜的3公分厚泡沫板市場價約200元/M3,單張板按1000*2000按肋寬150mm算能裁13段1m左右的條塊,主梁寬度按600mm計算;一個標準8M跨擠塑板需要8m*(6道肋梁+主梁折算成4道肋梁)*2兩個方向=160個條塊,需板材13張;工作面共20跨,板材耗費260張;260*0.03*1*2=15.6方;考慮損耗按16方計算;共需要16*200=3200元;
填縫輔料2費用:
膠帶使用長度:160*2(肋梁邊界各一道)*20=6400m
常用40碼透明膠帶長度約36m,市場單價7元/卷
6400/36*7=125元
輔料3水性脫模劑:380元/桶,正好管一個工作面
(釘子未算)
以上費用共計:4800+3200+125+380約等于8500元
安裝環節-第四代免填縫模殼更簡易
四人一組..鋪設模殼500~530個左右
一個工作面鋪設完成需要時間1.5天左右
產生的人工費用:4*400*1.5=2400元
無其他輔料
(釘子未算)
地板革包縫對比
一跨8.4m*8.4m柱網中每平方需地板革包縫:0.27m2/m2。
密肋梁底打磨修復:
一跨8.4m*8.4m柱網中每平方需密肋粱底打磨修復:0.02工日/m2。
模殼破損率對比
傳統模殼實際工地的破損率約8%,破損模殼按150元/只
賠償0.08*780*150=9360元
第四代免填縫模殼的實際破損率約1%,破損模殼按260元/只
賠償0.01*780*260=2028元
綜上對比:
同等情況下,采用.新第四代免填縫模殼節省直接材料費用8500-2400=6100元,折合平方約5元/M2.
考慮實際發生的破損賠償,傳統模殼破損還可能在實際費用基礎上增加6元/M2,共計增加約11元/M2.
